【项目攻坚提质年】240米烟囱顺利封顶 大唐华银株洲2×100万千瓦扩能升级改造项目计划年底投产
2025-03-03 18:44:18 字号:

【项目攻坚提质年】240米烟囱顺利封顶 大唐华银株洲2×100万千瓦扩能升级改造项目计划年底投产

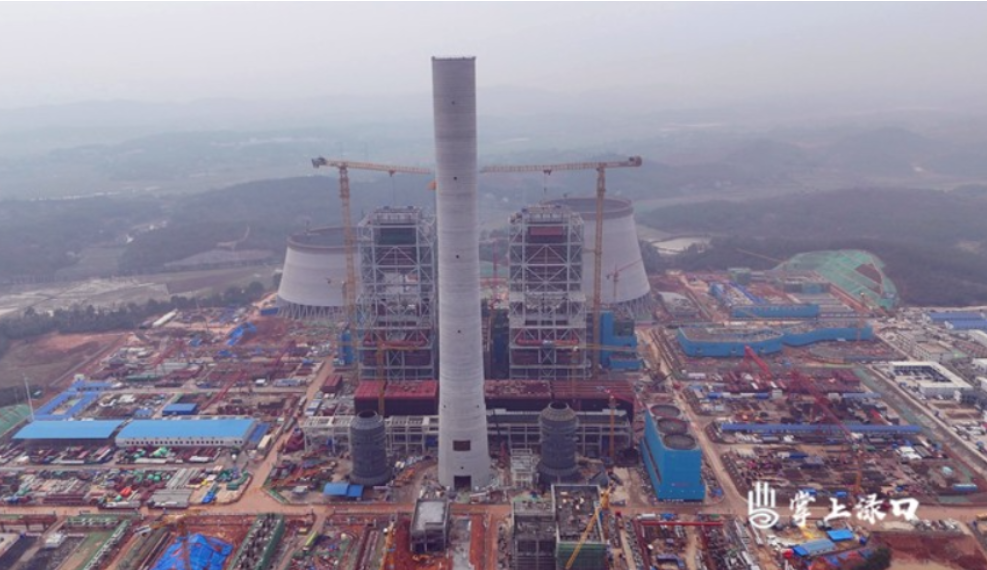

近日,在渌口区的大唐华银株洲2×100万千瓦扩能升级改造项目,240米烟囱顺利封顶,高大笔直的烟囱柱体直耸云端,地面大型机械设备腾转挪移,施工现场一派忙碌景象。

作为项目的核心部分,烟囱筒身为钢筋混凝土结构,高度240米,筒壁砼总量约8800立方米,钢筋总量约1500吨,是湖南省在建最高烟囱。其设计和建造充分考虑了环保要求,具备先进的排烟降尘功能,是技术进步和绿色转型的代表。

烟囱作为电厂的标志性建筑,更是技术攻坚的关键领域,从破土动工伊始,便备受瞩目。项目团队多次组织专家研讨,采用了技术成熟的三角架翻模施工工艺,让烟囱如同“竹子”般节节攀升。

“项目部采用BIM技术对整个烟囱的154节翻模的施工全过程进行了精细化的模拟,提前预判了各类功能性风险,保障了整个施工过程翻模的安全以及施工质量的控制。”中建五局大唐华银株洲电厂项目技术经理贺红强介绍。

自项目开工以来,施工现场陆陆续续“冒”出了煤棚、烟囱、锅炉房、汽机房等标志性建构筑物。目前,已按期完成首砼浇筑、主厂房出零米、锅炉钢架吊装、锅炉受热面开始吊装和1号、2号汽机台板就位等10个里程碑节点,正在加速推进项目后续机组安装、调试等环节,计划2025年12月份投产,预计年发电量90亿千瓦时,届时,将以强大电能点亮万家灯火,为区域经济腾飞注入澎湃动力。





来源:掌上渌口

作者:张仪 郭璋

编辑:殷志敏
